NURO光の戸建て工事内容は?当日の流れと作業の中身

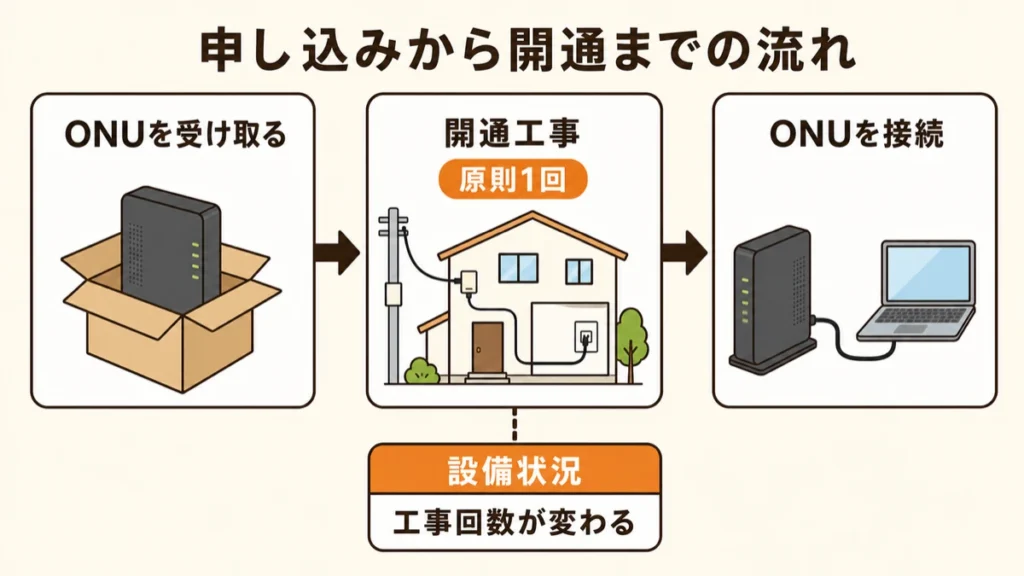

NURO光の戸建て開通工事は、現在「1回」の作業で完了します。宅内側の作業(光コンセントの取り付けやONUの設置)と、屋外側の作業(電柱から建物への光ケーブルの引き込み)を、同じ日にまとめて行う流れです。

申し込みから開通までの目安は1〜2か月程度です。宅内・屋外の2回に分かれるのはマンション(タイプS)の場合で、戸建てなら原則1回で完了します。
hikariくん
NURO侍| 工程 | 主な作業 | 確認する場所 | 立ち会い |
|---|---|---|---|
| 宅内側の作業 | ONU設置場所の確認、光コンセント設置、宅内配線 | 室内・配管・設置場所 | 必要 |
| 屋外側の作業 | 電柱から建物へ光ケーブル引き込み、外壁側の固定 | 外壁・引き込み口・電柱側ルート | 必要 |
戸建て工事で重要なのは、開通日だけでなく「どこに光コンセントを置くか」「外壁をどう固定するか」を現地で決めることです。
宅内側の作業:光コンセント設置とONUの配置
宅内工事では、室内に光コンセントを設置し、ONU(光信号を宅内で使える通信信号へ変換する機器)を置く場所を決めます。候補になりやすいのは、リビングや書斎、テレビ裏など、ふだんインターネットをよく使う場所の近くです。
ここで見落とされがちなのが、光コンセントの位置は一度決めると後から簡単には動かせない点です。たとえば在宅勤務用のデスクが2階にあるのに、ONUを1階の玄関付近に置いてしまうと、Wi-Fi電波が届きにくくなり速度低下の原因になります。
工事当日は「どの部屋で一番インターネットを使うか」という生活動線を、施工担当者にはっきり伝えておくのが安心です。ここを曖昧にしたまま工事を終えると、あとから自分でLANケーブルを延長する羽目になりかねません。
屋外側の作業:電柱からの光ファイバー引き込み
屋外工事では、最寄りの電柱から宅内へ光ファイバーを引き込みます。既存の配管が使える場合はその内部を通し、通線が難しければエアコンダクトや外壁固定のルートを検討します。
外壁へ留め具(ビス)を固定する必要がある場合、ビス留めは3箇所程度、穴の深さは3〜4mmほどが目安です。
ただし建物や配管の状況によっては、既存設備を使って穴あけを完全に回避できることもあります(代替ルートの詳細は後述します)。賃貸戸建てや新築にお住まいなら、穴あけの可能性があるかどうかを事前に確認しておくと安心です。
宅内・屋外で工事業者が異なる理由とそれぞれの連携
宅内工事と屋外工事はチェックする専門領域が違うため、別々の作業担当者が稼働することがあります。宅内担当は室内の配線や機器の設置を、屋外担当は電柱からの引き込みや外壁固定を専門に受け持ちます。
契約者から見れば「ひとつの光回線工事」ですが、施工側では室内の仕上がりと屋外の引き込みの安全性を、別々に判断しているわけです。
そのため工事当日は、光コンセントの配置希望だけでなく外壁の固定方法についても、担当者にその場で伝えておきましょう。
NURO光の戸建て工事の立ち会い時間は?当日の拘束時間と準備
戸建て工事の立ち会い時間は、通常1時間程度が目安です。ただし建物の構造や既存配管の確認状況によっては、前後することがあります。
工事当日は、配線ルートを相談して判断できる方や、無線LANルーターの設置場所を決められる方の立ち会いが必要です。
hikariくん
NURO侍各工事の立ち会い所要時間の目安(1〜2時間)
工事当日は、作業そのものよりも「ルートの確認や設置場所の判断」に時間がかかることがあります。特に戸建てでは、配管の通り道や外壁のビス留め箇所、ONUの設置部屋を現地で見ながら最終決定するケースが多いです。
事前に次の項目を整理しておくと、当日のやり取りがスムーズになります。
- ONU(ルーター)を置きたい部屋を決めておく
- 周辺のコンセント位置を確認しておく
- 作業スペース確保のため家具の移動余地を作っておく
- 外壁への固定方法の希望を整理しておく
- 賃貸の場合は管理会社からの許可内容を確認しておく
立ち会い時に確認すべき「光コンセントの設置位置」
光コンセントの設置場所は、前述の通りWi-Fiや有線LANの起点になる重要な設備です。テレビ裏などは配線が目立ちにくい一方、部屋から離れると電波が減衰しやすくなるため、立ち会い時は「見た目のすっきりさ」より「実際にネットを多く使う場所」を優先し、その場で施工担当者と最終確認しておきましょう。書斎やゲーム部屋の近くに決めておけば、開通後の通信ストレスを抑えやすくなります。
土日祝日指定の追加費用(3,300円)と予約のコツ
土日祝日に工事日を指定する場合は、土日祝日追加工事費として3,300円が別途発生します。平日の調整が難しい方には便利な選択肢ですが、引越しシーズンは土日の予約が混雑しやすくなります。
工事日は「スケジュールが空いている日」だけで決めず、配線ルートや機器の配置をその場で判断できる人が立ち会える日を優先して確保するのが安全です。
工事日は「在宅できる日」だけで選ばず、設置場所を判断できる人が立ち会える日を選ぶのが安全です。
壁に穴あけは不要?NURO光のビス留めを回避する3つの代替ルート
NURO光の戸建て工事では、建物の構造や配線ルートによって外壁へのビス留めや穴あけを行う可能性があります。ただし、既存の配管やエアコンのダクトをうまく使えれば、壁への穴あけを完全に回避できるケースも少なくありません。
hikariくん
NURO侍エアコンダクト(配管穴)を利用した引き込み方法
エアコンダクト(エアコン用の配管穴)は、壁にすでにある穴を利用して光ファイバーを引き込むルートです。新築や賃貸戸建てで、新しく壁に穴を開けたくない場合にまず検討したい方法です。
注意点は、エアコンの設置位置とONUを置きたい部屋が必ずしも一致しないことです。寝室のエアコン穴から引き込んでリビングでWi-Fiをメインに使おうとすると、宅内の有線配線が長くなることがあります。穴あけを避けたい気持ちと開通後の使いやすさ、どちらを優先するかで選ぶのが現実的です。
既存の電話線用配管(CD管)を使うルート
壁の内部に通っている電話線用の配管(CD管)を利用して、光ファイバーを引き込む方法もあります。配管内に十分な空きスペースがあり、途中で詰まっていなければ、外壁に余計な加工をせずに通線できます。
ただし、築年数の経っている戸建て住宅では、配管が途中で折れ曲がっていたり、経年劣化で詰まっていたりしてファイバーが通らないこともあります。事前に電話線の引き込み口や配管の有無を確認しておくと、当日の確認がスムーズになります。
新築や賃貸でも安心な「穴あけなし施工」の条件
新築物件や賃貸戸建てにお住まいなら、大家や管理会社から許可を得る際に条件を提示すると、合意を得やすくなります。ポイントは「既存配管やエアコンダクトの利用を優先する」「外壁固定は両面テープでの固定を相談する」「退去時には撤去工事を行う」の3点です。
ただし建物の構造や電柱からの角度によっては、どうしてもビス留めや穴あけが必要になることもあります。
退去時に設備を残したままでよいか、原状回復として回線の撤去が必要かを事前に確認しておきましょう。自己都合で回線撤去を希望する場合、撤去工事費は11,000円かかります。
外壁の固定方法を解説!ビス留めと粘着テープの選択基準
外壁に光ファイバーを固定する方法には、ビス留めと外壁補強用の両面テープによる固定(留め具の貼り付け)があります。ビス留めは固定力が高く強風などにも強い一方、外壁に数ミリの小さな穴が残る点に注意が必要です。
hikariくん
NURO侍| 固定方法 | 向いているケース | 注意点 |
|---|---|---|
| ビス留め | 凹凸がある外壁、固定力を優先したい場合 | 3〜4mm程度の穴が残る可能性 |
| 粘着テープ固定 | 平滑で固定しやすい外壁、穴を避けたい場合 | 外壁材や劣化状態で不可の場合あり |
| 既存設備利用 | 配管・金具が使える場合 | 現地確認が必要 |
外壁補強用両面テープ(粘着テープ)による留め具固定の仕組み
粘着テープ固定は、外壁にビス用の穴を開けず、防水・屋外補強用の超強力な両面テープで留め具を固定する方法です。新築や賃貸物件で、できる限り壁を傷つけたくない場合に向いています。
ただし、この方法は「希望すれば必ず施工できる」わけではありません。外壁材の表面に大きな凹凸がある場合や、経年劣化で壁が脆くなっている場合、風雨の影響を強く受けるルートしか取れない場合は、安全のためビス留めが選ばれることがあります。
ビス留めが必要になる外壁の材質と条件
外壁にファイバーをしっかり固定し、経年での脱落を防ぐためにビス留めが選ばれるケースもあります。特に外壁のサイディングボードに凹凸がある場合や、引き込み線に強い張力がかかる位置では、強風対策も含めてビス留めの方が向いていることが多いです。
外壁の固定方法は見た目の良さだけでなく、風雨に対する長期的な安全性まで考えて決めることが大切です。
外壁固定は見た目だけで判断せず、風雨に耐えられるかが重要です。穴を避けたい場合も、安全に固定できる方法を優先する必要があります。
工事業者への「テープ固定希望」の伝え方と確認手順
工事当日は、作業が始まる前の確認段階で「外壁の配線は、可能であればテープ固定でお願いしたい」と希望を伝えておくのがスムーズです。大家や管理会社から事前に出されている条件(ビス穴不可など)があれば、それも合わせて伝えましょう。
伝える際は、次の要点を整理しておくと便利です。
- 壁にビス穴を残したくないことを伝える
- 既存の配管やエアコンダクトを優先して使ってほしいと頼む
- 現地の壁面を確認し、テープ固定が可能か判断してもらう
- テープ固定が難しい場合の代替案(ルート変更等)があるか確認する
NURO光の戸建て工事ができないケースと事前の確認ポイント
NURO光は、戸建て向けの2ギガプランが北海道、東京、神奈川、埼玉、千葉、茨城、栃木、群馬、愛知、静岡、岐阜、三重、大阪、兵庫、京都、滋賀、奈良、広島、岡山、福岡、佐賀の一部エリアで提供されています。さらに高速な10ギガプランは、これに宮城県、福島県、山形県の一部を加えたエリアで提供が進んでいます。
hikariくん
NURO侍他社共有柱からの引き込みルートが確保できない場合
住所がNURO光の提供エリア内であっても、最寄りの電柱から建物までの引き込みルートが物理的・法的に確保できない場合、開通工事が進められないケースがあります。
例えば、引き込み線が隣の土地の上空(気流)を通過してしまうため地権者の承諾が得られない場合や、私道に設置されている電柱の利用について他の共同所有者の同意が得られない場合など、現地調査で初めて分かるハードルもあります。光回線の引き込みは、地図上のエリア判定だけでなく、敷地周辺のインフラ環境や権利関係にも左右される面があることを覚えておきましょう。
配管の詰まりや雨樋の劣化など建物側の設備トラブル
宅内に光ファイバーを引き込むための既存配管が、経年の歪みやゴミの詰まりで通線できないケースがあります。配線を固定する雨樋や外壁のパーツが劣化していて工事の負荷に耐えられないと判断された場合も、補修が終わるまで工事がストップすることがあります。
工事日までに、次のポイントを確認しておくのがおすすめです。
- 電話線などの引き込み用配管の位置がわかるか
- エアコンの配管穴にファイバーを通せる隙間があるか
- 外壁や雨樋に著しいひび割れや破損がないか
特に築年数の古い戸建てでは、既存設備を丁寧に確認し、通らない場合の代替手段についても工事担当者に相談できるようにしておくと安心です。
地中配線エリアや国道・他人の敷地をまたぐ施工制限
電線が地中化されている地中配線エリア(無電柱化地域)では、通常の空中からの引き込み工事ができません。地下の共有配管を利用するための特別な調整が必要になり、開通までに非常に長い期間がかかることがあります。
ファイバーが国道や他人の敷地をまたぐルートになる場合は、事前に関係機関への申請や許諾手続きが必要になり、数か月以上の申請待ちが発生することもあります。
トラブルを避けるためにも、申し込み前には公式サイトで住所の提供状況を詳しく確認しましょう。賃貸の場合は、管理会社やオーナーに「光回線の新規引き込み工事を行う可能性がある」ことを事前に伝えて、承諾を得ておくと安心です。
NURO光の対応エリア一覧と確認方法|エリア外だった時の選択肢
NURO光の戸建て工事料金はいくら?実質無料になる仕組み
NURO光の戸建てにおける基本工事費は49,500円です。この工事費は24回の分割で毎月請求されますが、同額の「工事費相当割引」が毎月の基本料金から引かれるため、24か月利用を続けると実質無料(相殺)になります。地味な仕組みに見えますが、24か月使い切れば工事費の負担がきれいにゼロになる点はよくできています。
hikariくん
NURO侍基本工事費49,500円(24回分割)の月々のお支払いイメージ対比表
| 項目 | 利用開始月 | 2か月目 | 3〜24か月目 | 25か月目以降 |
|---|---|---|---|---|
| 月額基本料金 | 5,500円(最大) | 5,500円 | 5,500円 | 5,500円 |
| 基本工事費 | 2,074円 | 2,062円 | 2,062円 | - |
| 特典割引 | 最大2か月無料体験 -5,500円/月(最大) 工事費相当割引 -2,074円 | 最大2か月無料体験 -5,500円 工事費相当割引 -2,062円 | 工事費相当割引 -2,062円 | - |
| お支払い金額 | 0円 | 0円 | 5,500円 | 5,500円 |
※戸建て10ギガプランをご契約の場合、月額基本料金は6,050円になります。お支払いイメージは、利用開始月(1か月目)と2か月目が0円、3か月目以降は6,050円です。
途中解約時の注意点:工事費残債(分割工事費×残月数)の計算方法
24か月以内に解約した場合は、工事費の分割割引がその時点で終了し、残った工事費の残債が一括請求されるため注意が必要です。残債の計算は、分割額に残り月数を掛け合わせたものになります。
- 1か月目の支払分:2,074円
- 2〜24か月目の支払分:各2,062円/月
- 自己都合による回線撤去を希望する場合の撤去工事費:11,000円
- 契約期間の縛り:全プランなし
- 解約に伴う違約金:全プラン0円
解約違約金自体は0円ですが、24か月未満で途中解約すると工事費の残債は自己負担になります。短期で解約する可能性があるなら、残債の金額を確認したうえで判断しましょう。
解約金は0円でも、24か月以内の解約では工事費残債が残ります。短期利用予定なら、残債の扱いまで含めて判断する必要があります。
通信費を毎月の固定費として抑えるための料金判断基準
通信回線の料金は、契約した後に毎月の固定費として家計に影響し続けます。戸建て2ギガプランは月額5,500円、戸建て10ギガプランは月額6,050円です。
利用開始から24か月間の実質的な支払総額を比較すると、戸建て2ギガプランが57,000円(実質月額換算で2,375円)、戸建て10ギガプランが70,200円(実質月額換算で2,925円)です。
料金を比較する際は、表面上の月額基本料金だけでなく、初期の支出も含めたトータルの実質負担で見ることが大切です。
NURO光では、公式特設サイトからの申し込みで受け取れる「75,000円キャッシュバック」や「工事費相当割引(実質無料)」が適用されるため、初期導入時の負担を大幅に軽減できます。
NURO公式サイトの75,000円キャッシュバックは、開通から11か月後と17か月後の計2回に分けて案内メールが届き、口座情報を登録して受け取る流れです。代理店窓口のような不要なオプション加入の条件がないため、手続き自体もシンプルで分かりやすいのが特徴です。

NURO光の申し込みは公式HPから

NURO光公式サイトから申込むと以下のキャンペーン特典があります。
- キャッシュバックは戸建て75,000円、マンション45,000円
- 基本工事費実質無料
- オプションの申し込み必要なし
- オプションの申し込みの場合はさらに最大50,000円キャッシュバック追加
- 最大2か月分の月額基本料金&契約事務手数料が無料
- ご利用開始2か月目末日までの解約で、契約解除料や工事費残債が無償で解約可能
- さらに他社解約金 最大60,000円還元
- 開通までの期間Wi-Fiレンタルが最大2ヶ月500円で利用可能
- 設定サポート(リモート/訪問) 1回無料
- 新規格Wi-Fi6対応ソニー製ONUが使える
- NURO光でんわの利用でソフトバンクまたはワイモバイルが毎月最大1,650円割引
NURO光の戸建て開通期間を乗り切る!つなぎWiFi特典の使い方
戸建てでNURO光を申し込んでから実際に開通するまでの期間は、約1〜2か月が目安です。工事完了までの間、自宅でインターネットが使えないと困る人のために、NURO光では公式にレンタルWi-Fiを安価で借りられる「つなぎWiFi特典」を用意しています。
hikariくん
NURO侍戸建ての開通期間目安(1〜2ヶ月)と工事待ちの対策
すでに別の光回線やADSLを利用中の場合、NURO光が開通する前に今の回線を解約してしまうと、インターネットが使えない空白期間が生じます。固定電話の番号を引き継ぐ(ポータビリティ)場合も、NUROの電話サービスが使えるようになったことを確認してから、旧回線の解約手続きを進めるのが原則です。
NURO光は、開通工事が完了した日が正式な利用開始日です。実際に機器を接続していなくても利用開始日から日割りの月額料金が発生するため、工事が終わったらなるべく早く接続して使い始めると無駄がありません。
公式レンタルWi-Fi特典:「最大2ヶ月500円プラン」と「無制限プラン」の選び方
| プラン | 料金 | 向いている人 |
|---|---|---|
| 最大2か月500円プラン | 2か月目まで500円、3か月目以降5,148円 | 動画視聴が少なめ、短期利用中心 |
| データ通信量完全無制限プラン | 1〜31日目4,950円、32〜62日目159円/日、63日目以降176円/日 | 在宅勤務や動画視聴が多い |
最大2か月500円プランでレンタルする場合、事務手数料として2,200円が必要です。「3日間で10GB」以上の通信を行うと速度が最大700Kbps以下に制限されるため、オンライン会議が多い在宅ワークや、高画質動画を毎日長時間視聴する家庭では容量超過に注意してください。
一方の「完全無制限プラン」は受取手数料が550円です。レンタルしたルーターの返却は、宅配返却なら返送料が利用者負担、ポスト投函で返却できるプランでは1台あたり517円の手数料がかかります。
レンタルWi-Fiの申し込み手順、手数料、返却時の注意点
公式レンタルWi-Fiの申し込みは、NURO光の申し込み完了後にログインできるマイページの「特典・キャンペーン一覧」内の専用URLから行えます。手配完了から最短4日程度で機器が届き、すぐに使い始められます。工事日が少し先になりそうだと分かった時点で、早めに申請しておくと安心です。
光回線設備と宅内環境の弱点をなくす接続の基本
hikariくん
NURO侍ONUから端末までの物理経路と速度低下が起きやすい場所
光回線の通信は、NTT局舎から電線を通じて宅内に引き込まれた光ファイバーを通り、ONU(回線終端装置)でアナログ信号からデジタル信号に変換されます。そこからWi-Fiルーター(ONU内蔵型含む)、LANケーブル、Wi-Fi電波を経由して、最終的にスマートフォンやPCなどの端末に届く仕組みです。
この流れは、水道の本管から自宅の蛇口まで水が流れる様子をイメージすると分かりやすくなります。道路の下の本管(NURO光の回線側)がどれだけ太くて水圧が強くても、宅内の配管(ルーターやLANケーブル、Wi-Fi設定)が細くて詰まっていれば、蛇口から出る水の量は少なくなってしまいます。

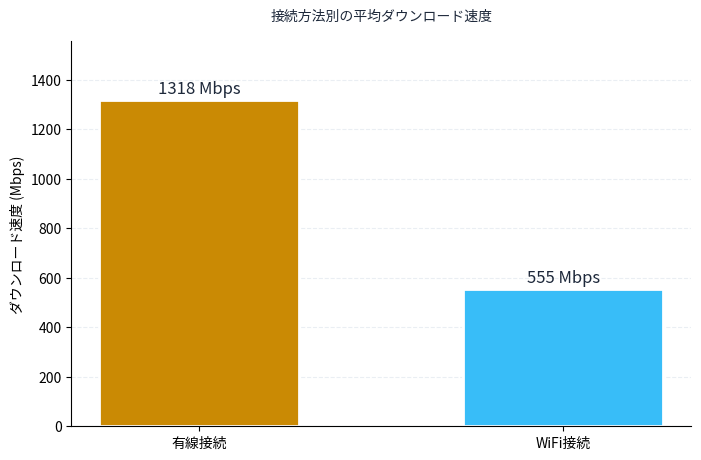

大手回線速度測定サイト「みんなのネット回線速度(みんそく)」のデータによると、接続方法別の速度差は次の通りです。有線接続での下り平均速度は1318.5Mbps、Wi-Fi接続での下り平均速度は555.1Mbpsです。

みんそくの測定データからも分かるとおり、有線と無線(Wi-Fi)では速度に大きな開きがあります。工事の際は、ONUやWi-Fiルーターを設置する場所選びが特に重要になります。
特にオンラインゲームや大容量のファイル送受信を行う部屋には、直接有線LANケーブルを引くか、Wi-Fiルーターをできるだけ遮蔽物のない近い場所に設置するのが望ましいです。
10ギガ・2ギガ性能を引き出すLANケーブル(CAT6A)の選び方
NURO光の10ギガプランや2ギガプランの性能を最大限に引き出すには、端末側のLANポート規格(10GBASE-Tなど)や接続機器の性能だけでなく、使用するLANケーブルのカテゴリにも気を配る必要があります。従来の「CAT5e」や「CAT6」でも通信はできますが、10ギガ本来の超高速通信を活かしたいなら、広帯域に対応した「CAT6A(カテゴリ6A)」以上の有線LANケーブルがおすすめです。
| 用途 | 推奨環境 | 判断ポイント |
|---|---|---|
| 普段使い | Wi-Fi 6対応ルーター | 動画・スマホ中心 |
| 在宅勤務 | 有線LANまたは強いWi-Fi | 会議の安定性重視 |
| 10ギガを使いこなす | CAT6A、対応ルーター、対応端末 | 機器側の対応が必要 |
Wi-Fi接続で利用する場合は、「Wi-Fi 6(IEEE 802.11ax)」や「Wi-Fi 6E」規格に対応したルーターや子機(PC、スマホ)を組み合わせることで、複数台が同時にアクセスする環境でも速度が安定しやすくなります。
ただし、最新のWi-Fi規格で使われる6GHz帯や5GHz帯の電波は、障害物や壁を通り抜けにくい性質があります。広い戸建て住宅で使う際は、中継機の導入やルーターの設置階数の検討など、工夫が必要です。
NURO光の戸建て工事でよくある質問
- NURO光の戸建て工事は本当に壁に穴を開けずに開通できますか?
-
エアコンダクトや既存の電話線用配管が使えれば、壁に穴を開けずに光ファイバーを引き込めることがあります。外壁の留め具も、ビス留めではなく外壁補強用両面テープで固定できる場合があります。
ただし、建物の構造や外壁材によっては穴あけやビス留めが必要になることがあります。工事当日は、最初に「穴あけなしを優先したい」と伝えるのが現実的です。
- 戸建ての工事は本当に1回で終わりますか?
-
現在の戸建てプランは1回の開通工事で完了します。以前は宅内・屋外の2回に分かれていましたが、今は1回にまとまりました。2回の工事が必要なのは、マンションのタイプS(40戸未満またはNURO光未導入の建物)の場合です。
日程を短くしたい場合は、申し込み時点で同日対応の可否を相談する流れになります。土日祝日指定では、別途3,300円が発生します。
- 賃貸の戸建てに住んでいますが、大家さんへの工事許可はどう取ればいいですか?
-
「エアコンダクトや既存配管を使い、壁に穴を開けない方法を優先できること」「外壁固定はテープ固定を相談できること」「退去時に撤去できること」を伝えると、許可を得やすくなります。撤去が必要な場合、回線撤去工事費は11,000円です。
許可取りでは、工事名だけを伝えるより、建物にどんな加工があり得るかを説明するほうがスムーズです。大家・管理会社には、配管利用、テープ固定、原状回復の3点を中心に話すと整理しやすくなります。
- 開通工事後に途中で解約した場合、工事費の残債はどう請求されますか?
-
基本工事費49,500円は24回分割で請求され、それと同額が毎月割引されて実質無料になります。24か月以内に解約した場合は、分割工事費に残月数を掛けた残債が一括請求されます。
分割額は、1か月目が2,074円、2〜24か月目が各2,062円です。解約金は0円ですが、工事費残債は別に考える必要があります。
- 工事の立ち会いは代理人(家族や友人)でも問題ありませんか?
-
契約者本人でなくても、光コンセントの設置位置や外壁の配線ルートについて現地で判断・指示できる成人であれば、ご家族や代理の方の立ち会いでも問題ありません。工事内容の相談ができることが大切です。
代理で立ち会う場合は、ONUを置きたい部屋、穴あけ可否、テープ固定希望、大家・管理会社の許可条件を事前に共有しておくと安心です。工事当日の判断が開通後の使いやすさを左右します。
