賃貸の部屋にNURO光を引きたいと思っても、大家さんや管理会社へどう切り出せばいいのか迷う人は少なくありません。
断られたときに申し込みがどうなるのか分からないままでは、連絡するのも気が重いのではないでしょうか?
実は、工事の許可が要るかどうかは住んでいる建物の総戸数で決まります。
戸建てと39戸以下のマンション・アパートが対象のNURO 光(H)では工事前に入居者が許可をもらう必要があり、40戸以上の集合住宅が対象のNURO 光(M)なら原則として許可取りは不要です。
hikariくん
NURO侍専門的な工事の中身も、NURO光公式の工事内容説明書を見せれば正確に伝わります。
万が一許可が下りなかったときや、工事当日に壁の穴あけが必要だと判明したときも、工事を行う前なら無料でキャンセルできるため費用はかかりません。
NURO光の工事許可は必要?マンション・アパートの戸数で決まるプランの違い
NURO光は住んでいる建物の規模によって契約プランが分かれており、工事の方法もプランごとに異なります。
戸建てと39戸以下のマンション・アパートはNURO 光(H)、40戸以上のマンション・アパートはNURO 光(M)が対象です。
建物とプラン | 大家さん・ |
|---|---|
戸建て・ | 必要 |
40戸以上の | 原則不要 |
賃貸住宅でのNURO光の工事許可
2.5ギガと10ギガのどちらを選んでも、建物の戸数による区分や許可が必要かどうかは変わりません。
プランは自分で好きなほうを選べる仕組みではなく、NURO光公式特設ページ(新しいタブで開きます)
のお申し込み画面で住所を入れて建物を選ぶと自動的に決まります。
判定結果はその場の画面ですぐに分かりますので、まだ申し込まずにプランだけ確かめる使い方も可能です。

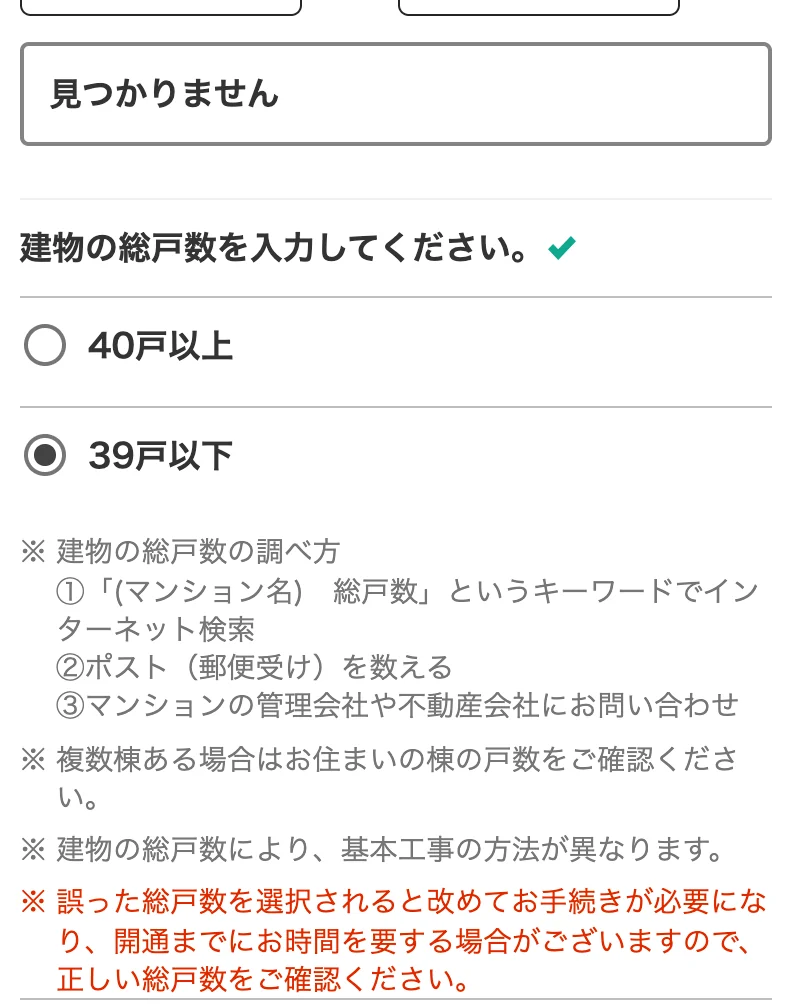

住所を入れても建物名が一覧に出てこないときだけ、次の画面で建物の総戸数を「40戸以上」か「39戸以下」から選択します。

総戸数の区分を間違えて選ぶと手続きのやり直しになり、開通が遅れる原因になります。
複数棟ある物件では自分が住む棟の戸数で判断するため、迷うときは工事の相談とあわせて管理会社や不動産会社へ確認するのが確実です。
戸建て・39戸以下のマンションやアパートは工事前に許可が必要
戸建てや39戸以下の集合住宅向けのNURO 光(H)では、室内で行う宅内工事と、電柱から光ケーブルを引き込む屋外工事の2回に分けて作業を行うのが基本です。
外壁への機器の取り付けや共用部での配線作業が入るため、工事の前に大家さんや管理会社から許可をもらう必要があります。
許可を取る期限の目安は工事予定日の1週間前までで、承諾が確認できない状態では工事を実施してもらえません。
無断で工事を進めたり、認められた範囲を超えて外壁に手を加えたりすると、退去時の原状回復でトラブルになるため事前の相談が不可欠です。
40戸以上のマンション・アパートは原則不要、ただし共用部の鍵に注意
40戸以上の集合住宅向けのNURO 光(M)は、建物の共用部までNURO光の設備が入っていれば、室内の宅内工事1回のみで開通するのが基本です。
共用部の設備から各部屋まで光ケーブルを通し、室内に光コンセントと機器を設置する作業で、建物の設備状況によっては複数回の工事に分かれる場合もあります。
このプランでは、入居者が大家さんや管理会社の許可を取る必要は原則としてありません。
ただし、建物の配線状況によってはNURO光から建物所有者への連絡をお願いされるケースがあり、その際はこの記事後半の手順に沿って相談を進めます。
また、40戸以上の建物にNURO光の設備がまだ導入されていない場合は、申し込みの前に設備導入のエントリーと建物側の承諾が必要です。
このとき、管理会社へ要望書を提出して入居者自身で設備導入の承諾を取ると、設備導入工事が完了するまでの期間を大幅に短縮できます。
なお、UR都市機構や東京都住宅供給公社が管理する物件では要望書の提出は行わず、エントリー登録後にNURO光側が承諾交渉を進める仕組みです。
NURO 光(M)でもう一つ見落としやすいのが、工事で使う共用部の設備室に鍵がかかっている場合の手配です。
電話線や光回線が集まるMDF室(主配電盤)などが施錠されている建物では、工事の当日に入居者自身で鍵を開ける手配が必要になり、解錠できないと作業員が入室できずその日の工事が止まってしまいます。
工事日が決まったら管理会社へ連絡し、当日の鍵の借り方や作業届の要不要を確認しておきましょう。
マンションでの工事の詳しい流れは、NURO光マンションの工事ガイドで解説しています。
導入済みの賃貸や部屋に光コンセントがある場合も工事と確認は必要
前の入居者がNURO光を使っていて室内に光コンセントや配線が残っている部屋でも、原則として開通工事は必要です。
既存の光コンセントや配線を再利用できる場合や、一定の基準を満たして作業員の訪問がない無派遣工事になることはありますが、設備が残っているからといってすべての部屋で工事が不要になるとは限りません。
また、部屋にある光コンセントがフレッツ光など他社回線用の設備であることもあり、その場合もNURO光は独自の回線を引き込むため開通工事が必要です。
39戸以下の集合住宅や賃貸戸建て向けのNURO 光(H)では、以前の設備が残っていても賃貸なら工事前の承諾が必要なので、大家さんや管理会社への事前承諾と共用部の解錠手配は省略せずに行いましょう。
なお、前の入居者が残した設備がある部屋で申し込む場合でも、新規申し込みの特典が適用されて基本工事費は実質無料になります。
大家さん・管理会社に相談する前に確認しておくこと
相談の場で「どこに連絡すればいいのか」「どんな工事をするのか」が曖昧だと、やり取りがそこで止まってしまいます。
連絡を入れる前に、相談先の窓口と工事の具体的な内容を手元で整理しておきましょう。
相談先の窓口・賃貸借契約書・共用部の鍵を確認する
- 契約書の決まり:賃貸借契約書や重要事項説明書を見て、インターネット設備の導入や建物の造作・模様替えについての取り決めがないか確認します。
- 相談する窓口:連絡先が管理会社なのか大家さん本人なのかを確かめます。契約書がすぐに見つからないときは、建物エントランスの掲示板や入居者向けアプリ・専用サイトでも連絡先を確認できます。
- 共用部の鍵:MDF室などの設備がある部屋が普段施錠されているか、鍵を借りるのに事前の申請書が必要かを把握しておきます。
また、住んでいる物件の種類によっては、誰が許可を出すのかという仕組みが一般的な賃貸とは異なります。
分譲賃貸マンションでは、部屋を貸している個人オーナーだけでなく、建物全体の管理会社や管理組合(理事会)の承認が要ることもあり、相談先が一つとは限りません。
とくに共用部のMDF室に空きスペースがなく新たな設備工事が必要な場合などは、管理組合の理事会で審査が行われるため、返事が出るまでに通常より時間がかかります。
分譲賃貸に住んでいる人は、まず契約書に記載された部屋の管理窓口へ連絡し、オーナーへの確認とあわせて管理組合への申請手順を尋ねてください。
UR賃貸住宅や公営住宅(都道府県営・市区町村営住宅、住宅供給公社など)でも、民間の賃貸とは相談先や手続きが異なり、確認に時間を要する場合があります。
こうした物件では直前の相談だと工事日に間に合わなくなりやすいため、申し込み後すぐに窓口へ確認を始めることが大切です。
NURO光公式の工事内容説明書と連絡用の文面を用意する
工事の中身は口頭だけで説明するより、NURO光公式の「工事内容説明書」を見てもらうほうが正確に伝わります。
一戸建て住宅向け(印刷用PDF全6ページ)(新しいタブで開きます)と集合住宅向け(印刷用PDF全8ページ)(新しいタブで開きます)が公開されており、配線の通り道や機器の固定方法、使用する部材の写真まで図入りで分かる内容です。
説明書には「建物所有者さまの費用ご負担は一切ありません」と明記されているため、大家さんが気にしやすい費用面の疑問にもそのまま答えられます。
あくまで工事内容を説明するための資料であり、署名や捺印をもらってNURO光へ提出するような書類ではありません。
また、NURO光公式サポートの「建物所有者(オーナー)・管理会社様へのご連絡について」のページには、件名「NURO 光 回線設置工事に関するご承諾のお願い」で始まるご連絡用テンプレートも用意されています。
建物名・部屋番号・契約者名を書き込めば説明書ページのURL付きでそのまま送れますし、認められる工事範囲や鍵の借り方まで一度に確認したいときはこの記事後半のメール文例が便利です。
hikariくん
NURO侍外壁で行う作業(ビス留め・両面テープ・穴あけ)と当日中止の扱い
大家さんや管理会社がもっとも気にするのは、建物の外壁にどんな傷や穴が残るかという点です。
NURO 光(H)で外壁まわりの作業が入るのは主に戸建てや2階建て以下の集合住宅(アパートなど)で、3階建て以上の集合住宅ではMDF室などの共用部を通して部屋まで配線するのが一般的です。

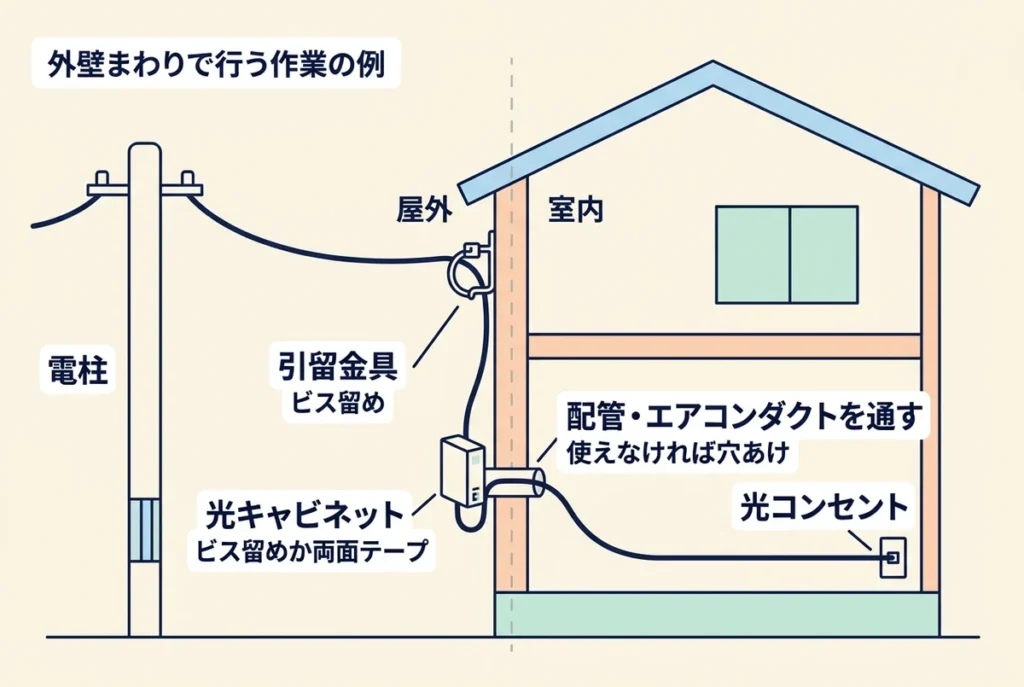

光キャビネットは、外の光ケーブルと室内へのケーブルをつなぐ小さな箱で、宅内工事の日に外壁へ取り付けます。
固定方法は2〜4か所程度のビス留めが基本で、ビスを打つ箇所には防水処理も行います。
ビス穴の直径は3〜4mm程度、ねじ頭の直径は6mm程度です。
光キャビネットのビス留めを避けたい場合は、宅内工事の当日に作業員へ「建築用の両面テープでの施工を希望」と伝えれば、壁面用の両面テープ(VHB両面テープ)と落下防止の吊り線で固定する方法も選べます。
ただし、外壁の材質によっては両面テープが使えない場合や、撤去時に外壁の塗装・素材が剥がれる場合があります。
さらに、電柱から引き込むケーブルを受け止める引留金具を新しく設置する場合は、ビス留め(2〜4か所程度)のみ対応となっており、既存の引留金具を流用できない限りテープでは固定できません。
光キャビネットを両面テープで留めても、工事全体でビスを1本も使わずに済むとは限らないため、その点は大家さんにもあらかじめ伝えておきましょう。
室内へのケーブル引き込みは、電話線の既存配管やエアコンダクトなど、今ある通り道を極力利用するのが基本です。
既存の通り道が使えない構造のときだけ外壁への穴あけ貫通工事が必要になりますが、無断で穴を開けることはなく、必ず作業員が事前に説明し、建物所有者の了承を得てから作業を進める決まりです。
もし大家さんから「穴あけは不可」と言われている物件で、当日の現地確認で穴あけが必要だと判明した場合は、その場で作業員に伝えて工事を中止できます。
宅内工事を行わずにその場で中止し、申し込みをキャンセルすれば、工事費やキャンセル料は一切発生しません。
宅内工事と屋外工事それぞれの詳しい流れは、NURO光の工事の回数と流れにまとめた内容もあわせて参考にしてください。
大家さん・管理会社への伝え方|相談の手順と電話・メールの文例
NURO 光(H)で事前の許可が必要な人と、NURO 光(M)で建物所有者への連絡を求められた人は、次の手順で相談を進めます。
申し込みから開通までの目安は戸建てで1〜2か月程度、39戸以下の集合住宅で1〜3か月程度ですので、申し込んだらすぐに管理会社や大家さんへ連絡を始めれば、返事を待つ余裕ができるはずです。
許可をもらうまでの3つの手順
- 管理会社(または大家さん)へ連絡する
電話やメールで、NURO光を引きたいので工事の許可について相談したいと伝えます。
細かい工法を口頭だけで説明しようとせず、「公式の工事内容説明書を送るので見てほしい」とお願いするのが近道です。
- 説明書を見てもらい、認められる範囲を聞く
説明書を確認してもらいながら、既存の配管を優先して使うこと、ビス留めには防水処理を行うこと、当日に穴あけが必要と判明したらその場で中止できることを伝えます。
「穴あけは不可、防水処理をするならビス留めは可」のように、建物として認められる工事の範囲を具体的に確かめておきます。
- 許可の内容をメールや書面で残す
許可された工事の範囲、当日の共用部の鍵の借り方、退去時に設備を残してよいかを、メールなどで記録に残しておきます。
大家さんや管理会社の確認に時間がかかり、工事予定日の1週間前までに許可が出そうにないときは、工事日を先に延期しておくのが安全です。
日程の変更は、SMSのURLやマイページ、NURO 光アプリから開けるオンライン工事予約画面で手続きできます。
電話で切り出すときの例
最初の電話では用件を短く伝え、工事内容説明書の送り先を聞くところまで進めれば十分です。
入居者:お世話になっております。〇〇マンション〇〇号室の〇〇です。
部屋にNURO光という光回線を引きたいと考えておりまして、建物への配線工事についてご相談したくお電話しました。
工事の内容を図でまとめた公式の説明書をお送りしたいので、送り先のメールアドレスを教えていただけますか?
管理会社:承知しました。〇〇宛てにお送りいただければ、内容を確認してオーナーにも相談します。
管理会社に聞かれやすいことと答え方
電話の途中や説明書を送ったあとに質問されやすい項目は、あらかじめ答え方を押さえておくと慌てずに対応可能です。
- 費用:工事費も毎月の利用料も入居者が支払い、建物所有者の費用負担は一切ありません。
- 工事の音:騒音や振動、においは出ず、火気も使いません。
- 壁の穴:既存の配管やエアコンダクトを優先して使い、穴あけが必要なときは必ず作業前に説明があります。穴あけ不可ならその場で中止でき、キャンセル費用もかかりません。
- ビス:外壁に光キャビネットや引留金具を新設する場合は、2〜4か所程度のビス留め(穴の直径3〜4mm程度・防水処理あり)が基本です。
- 共用部の鍵:工事当日に入居者側で開ける必要があるため、鍵の借り方や作業届の有無を事前に確かめておきます。
- 退去のとき:撤去を求められた場合は、入居者が撤去工事(19,800円)を申し込んで設備を外し、ビス穴の穴埋めまで対応可能です。
- 業者からの説明:承諾代行を頼まない限りNURO光から管理会社へは連絡しないため、まずは公式の工事内容説明書を見てもらいます。
その場で判断できない質問を受けたときは思い込みで答えず、「確認してお返事します」と一度預かるほうが、あとで許可の範囲が食い違うのを防げるため安心です。
管理会社へ送るメールの文例
メールには建物名・部屋番号・氏名を入れ、工事の概要と費用の負担、確認したい項目を箇条書きで添えると、相手も返事を書きやすくなります。
件名:光回線工事のご相談(〇〇マンション〇〇号室 〇〇)
〇〇管理株式会社 ご担当者様
いつもお世話になっております。〇〇マンション〇〇号室に入居しております〇〇です。
自宅にNURO光という光回線を引きたいと考えており、工事の許可についてご相談したくご連絡いたしました。
工事では既存の配管やエアコンダクトを極力利用して配線を行いますが、建物の構造によっては外壁へのビス留めや穴あけが必要になるケースもあるとのことです。
具体的な施工方法は当日に作業員が確認して決めますが、ご許可いただいた範囲を超える作業(穴あけなど)が必要と判明した際は、作業を行わずにその場で工事を中止いたします。
NURO光の利用料金や工事費(退去時に撤去が必要な場合の撤去費用を含む)はすべて私の負担となり、オーナー様や管理会社様のご負担は一切ございません。
NURO光公式の工事内容説明書を添付いたしますので、以下の点をご確認いただけますでしょうか。
- 建物として認められる工事の範囲(既存の配管の利用、外壁へのビス留めや穴あけの可否)
- 工事届や作業届など、事前に提出する書類の有無
- 施錠された共用設備室(MDF室など)がある場合の、工事当日の鍵の借り方
- 退去時に光コンセントなどの設備を残してよいか、原状回復として撤去が必要か
お忙しいところ恐れ入りますが、どうぞよろしくお願いいたします。
〇〇マンション〇〇号室 〇〇 〇〇
電話:〇〇〇-〇〇〇〇-〇〇〇〇
NURO光の工事許可を断られたときの対処法
丁寧に説明しても、建物の管理方針や前例のなさから工事を断られることはあります。
その場ですぐにあきらめる前に、次の順番で打てる手を試してみてください。
断られた理由を聞いて、工事の範囲や立ち会いを提案し直す
「工事はできません」とだけ返答されたときは、建物のどの点が問題になっているのかを聞くところから始めます。
hikariくん
NURO侍外壁の穴あけや傷が心配で断られた場合は、NURO光公式でも案内されている通り、「既存の配管を極力利用し、当日に穴あけが必要と判断されたらその場で工事を中止する」と伝えたうえで、調査を兼ねた1回目の宅内工事だけでも許可をもらえないか相談してみましょう。
ただし、引留金具を新設する建物などではビス留めが避けられず工事中止になる可能性もあるため、「傷が一切つかない」とまでは約束しないよう注意してください。
工事の具体的なイメージが湧かず管理会社が渋っている場合は、工事当日に管理会社の担当者や大家さんにも立ち会ってもらい、配線ルートや取り付け位置を現地で一緒に確認してもらうよう提案する方法もあります。
共用部の鍵の貸し出しや管理の手間が理由の場合は、鍵の受け取りから返却までの手順や当日の立ち会いを入居者側で責任をもって行うと具体的に伝えると、認めてもらえることもあります。
NURO光に承諾取得の代行(承諾代行)や図面の作成を頼む
入居者自身で許可を取るのが難しいときや、相談しても承諾が得られなかったときは、NURO光に「承諾代行」を依頼できます。
承諾代行を頼むと、入居者に代わってNURO光の担当窓口が大家さんや管理会社へ直接連絡し、工事内容の説明や承諾取得の交渉を進めてくれる仕組みです。
管理会社から「配線ルートの工事図面を出してほしい」と求められた場合も、同じ窓口で工事図面の作成を相談できます。
ただし、ビスを打つ正確な位置などは工事当日に作業員が現地を見て決めるため、位置まで確定させた書面は発行されません。
- 依頼できる時期:NURO光の申し込み完了後に依頼可能です(申し込み前の段階では受付不可)。
- 連絡先の窓口:マイページ内の「メッセージで質問する(メッセージサポート)」(AIは24時間受付、オペレーター対応は9:00〜18:00)、または開通工事の電話窓口「0570-099-118」/IP電話・かけ放題向けの「03-6705-5839」(9:00〜18:00、音声ガイダンスで「工事」と発話)から相談できます。
- 手元に用意するもの:契約内容通知書やオンライン工事予約画面に記載された「お客さま番号(nuroで始まる12桁の数字)」を手元に控えておきましょう。
- 窓口へ伝える内容:大家さんや管理会社の名称・担当者名・電話番号などの連絡先を伝えます。すでに自分で相談して断られた理由や、管理会社から求められている事項(図面の提出や穴あけ不可など)があればあわせて共有してください。なお、同日工事対象の案内SMSが届いた物件では、SMS記載のフォームからオーナー・管理会社情報を入力して代行の依頼が可能です。
承諾代行ではNURO光が管理会社や大家さんと連絡を取り合って調整を進めるため、自分で許可を取るより開通までに時間がかかる可能性があります。
すでに宅内工事日を予約している場合は、工事予定日の1週間前までを目途にオンライン工事予約画面から日程を延期しておきましょう。
また、代行を頼んでも建物側の管理方針によっては必ず許可が下りるとは限らない点はあらかじめ理解しておくことが大切です。
許可が出なければ工事前に無料でキャンセルする
hikariくん
NURO侍再相談や承諾代行を試しても許可が下りなかった場合は、NURO光の申し込みをキャンセルしましょう。
自宅の工事(1回目の宅内工事)がまだ行われていなければ、キャンセルに費用は一切かかりません。
工事予定日の3日以上前(または工事日未定)ならマイページの「回線申込キャンセル」や申請フォームから手続きでき、工事日の前々日〜当日にキャンセルする場合はチャットサポート(9:00〜18:00)へ連絡してください。
反対に、1回目の宅内工事が済んだあとに自己都合でキャンセルし、設置した設備の撤去も希望する場合は、撤去工事費19,800円の自己負担が必要です。
余計な出費を防ぐためにも、必ず1回目の宅内工事を行う前に許可を確認しておくことが欠かせません。
なお、すでに開通している場合は、キャンセルではなく解約の手続きが必要です。
当サイトがおすすめするキャッシュバックキャンペーンから申し込んでいれば、開通月を1か月目として3か月目の末日までに回線の解約が完了すると、月額基本料金・契約解除料・基本工事費の残債は請求されませんが、撤去工事費や有料オプションの料金、機器の返送料は別途かかります。
撤去工事が必要かどうかの見極め方と申請手順は、NURO光の撤去工事の記事で詳しく解説しているのであわせてご確認ください。
引き込み自体が認められないなら、工事のいらない回線を検討する
建物の管理規約で新しい光回線の引き込みそのものが一切認められない場合は、工事がいらないホームルーターか、部屋に導入済みの光設備を使う回線へ切り替えるのが現実的です。
ホームルーター(SoftBank Air(新しいタブで開きます)
など)はコンセントに挿すだけで使えて引き込み工事や管理会社の許可がいりませんが、使えるのは契約時に登録した設置場所の住所だけです。
また、部屋に光コンセントがすでにある物件でも、建物の配線状況によっては作業員が訪問する工事になる場合があるため、申し込む前に回線の窓口へ確認しておいてください。
代替回線ごとの違いや、工事ができないほかの原因は、次の記事で詳しく比較しています。
あわせて読みたい
NURO光の工事許可でよくある質問
- 許可をもらう前にNURO光を申し込んでも大丈夫ですか?
大丈夫です。許可が取れるか不安な場合は、申し込んだ直後に工事日を予約しなくても問題ありません。
先に申し込んでから大家さんや管理会社へ相談を進めたり、NURO光へ承諾取得の代行を頼んだりすることも可能です。
工事予定日の1週間前までに許可がそろうよう、日程には余裕を持たせておきましょう。
- 許可が取れたら、NURO光へ書類を出す必要はありますか?
通常の2回工事では、許可が取れたことを示す書面をNURO光へ提出したり連絡したりする必要はありません。
建物側で工事届や作業届、入館申請などのルールが決まっている場合は、管理会社の指定に従って提出します。
なお、1回の開通工事で済む物件などでNURO光から承諾確認用のSMSフォームが届いている場合は、許可が取れ次第そのフォームから登録を行ってください。
- 退去するときは回線の設備を撤去しなければいけませんか?
NURO光側では撤去工事は任意ですが、賃貸物件で大家さんや管理会社から原状回復として求められた場合は撤去工事が必要です。
撤去工事費は19,800円で、ビス留めした箇所の穴埋めも頼めます。
設備を残して退去できた場合でも、次の入居者が工事なしでそのままNURO光を使えるとは限りません。
まとめ|建物のプランを確認してから大家さん・管理会社に相談しよう
賃貸でNURO光を引くときは、まずNURO光公式特設ページのお申し込み画面で住所を入力し、自分の住む建物がどちらのプランになるかを確かめることから始めます。
NURO 光(H)(戸建て・39戸以下のマンションやアパート)なら、申し込み後すぐに公式の工事内容説明書と連絡用文面を使って管理会社や大家さんへ相談し、工事予定日の1週間前までに許可をもらいましょう。
NURO 光(M)(40戸以上のマンション・アパート)なら事前の許可取りは原則不要ですが、MDF室などの共用部に鍵がかかっている場合は当日に入居者自身で解錠できるよう、工事日が決まった時点で管理会社へ鍵の借り方を聞いておきます。
自分では話がまとまらないときや断られたときはNURO光のサポート窓口へ承諾代行や工事図面の作成を相談でき、どうしても許可が出なければ宅内工事の前なら無料でキャンセルが可能です。
