NURO光の工事が2回必要なのはなぜ?技術背景を1分で理解
NURO光の工事が2回に分かれるのは、宅内側の準備と、屋外から光ファイバーを引き込む作業を別工程で進めるためです。主にマンションのタイプSなど、建物側に個別工事が必要なケースで「1回目=宅内工事」「2回目=宅外工事」という流れになります。
hikariくん
NURO侍2回工事は「面倒だから分けている」のではなく、建物内の準備と屋外引き込みを確実に接続するための工程です。
NTT設備とSo-net独自設備を分けるための2段構造
NURO光は、NTT回線の光ファイバー部分と、So-net側の独自設備を組み合わせて提供されます。ここでいう独自設備には、GPON機器(光信号を分岐・制御する設備)やONU(ホームゲートウェイ)が含まれます。
この構造のポイントは、単に「光ケーブルを部屋に入れる」だけでは終わらないこと。建物の外から光ファイバーを引き込み、室内でONUを設置し、So-net側の設備として通信できる状態に整える必要があります。

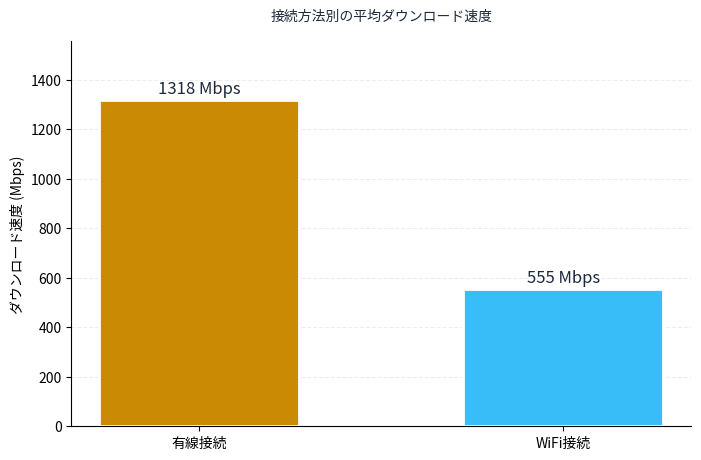

有線接続とWi-Fi接続では、下り平均に大きな差があります。

このグラフから、有線は1318.5Mbps、Wi-Fiは555.1Mbpsと差があることが分かります。2回工事のうち宅内側でONUの置き場所を決める意味は、ここにあります。
1回目=宅内側、2回目=屋外側という役割分担
1回目の宅内工事では、ONUの設置場所や宅内配線を整えます。室内のどこに機器を置くか、既存配管を使えるか、外壁側との接続位置をどうするかを確認する工程です。
2回目の宅外工事では、電柱から建物へ光ケーブルを引き込みます。マンションタイプSでは、宅内工事と宅外工事のそれぞれに立ち会いが必要です。外壁に光キャビネットを設置する場合、ビス留めや小さな穴あけが発生する可能性もあります。
この段階で見落とされがちなのは、工事の主役が「回線」ではなく「建物」だという点です。同じNURO光でも、建物に導入済み設備があるタイプLなら工事は1回で済み、最短1〜2週間で開通するケースがあります。一方、タイプSは40戸未満の集合住宅またはNURO光未導入の建物が対象で、宅内工事と宅外工事の2回が基本。住まいの条件が、そのまま開通体験を左右します。
他社が1回で済むケースとの違い
他社回線で1回工事や無派遣工事で済むケースがあるのは、建物内に既存設備が整っていることが多いためです。すでに共用部から各戸までの配線が使える場合、屋外引き込みや宅内調整が簡略化されます。
NURO光は高品質で安心な通信環境を狙う一方、建物条件によって工事が分かれることがあります。つまり、工事2回はデメリットであると同時に、建物に合わせて独自回線を通すための手順でもあります。
光ファイバーは速いものの、Pingが0になるわけではありません。光ファイバー内の光は屈折率の影響で真空中より約30%遅く、サーバーまでの距離でも遅延が生じます。みんそくのPing 12.2 msは、回線だけでなく経路や接続先も含んだ体感に近い数字。工事で物理的な回線を整え、室内で有線・Wi-Fi環境を整えることで、ようやくストレスなく快適に使いやすくなります。
1回目と2回目の作業内容・所要時間・立ち会いを一覧で比較
2回工事で迷いやすいのは、「どちらの日に何をするのか」です。予定を組むうえでは、作業場所・担当・所要時間・立ち会い要否を分けて考えると判断しやすくなります。
hikariくん
NURO侍| 回数 | 担当の目安 | 作業場所 | 主な作業 | 時間・立ち会い |
|---|---|---|---|---|
| 1回目 | So-net委託業者 | 屋内中心 | ONU設置・宅内配線・配線ルート確認 | 1〜2時間程度・原則必要 |
| 2回目 | NTT委託業者 | 屋外中心 | 電柱から建物への光ケーブル引き込み | 1〜2時間程度・原則必要 |
2回とも短時間で終わることがありますが、当日は前後の到着幅も含めて半日単位で余裕を見ておくと安全です。
1回目(宅内工事)の作業内容と所要時間の目安
1回目は、部屋の中にNURO光を受け入れる準備です。ONUの設置場所を決め、宅内配線のルートを確認し、屋外側と接続するための位置を整えます。
ONUはWi-Fiルーター機能も持つため、置き場所で体感速度が変わります。壁際や床置き、電子レンジの近くはWi-Fiが不利になりやすい位置です。2.4GHz帯は電子レンジやBluetoothと同じISMバンドを共有するため、電磁波干渉を受けることがあります。
ここは工事日の小さな判断が、毎日の使い勝手に残る場面です。玄関近くにONUを置けば工事は楽でも、リビング奥や仕事部屋まで電波が届きにくくなる場合があります。逆に、部屋の中心に近い位置へ置ければ、Wi-Fiの死角を減らしやすいでしょう。光回線の速度は回線だけで決まらず、最後の数メートルの置き場所で体感が変わります。
2回目(屋外工事)の作業内容と所要時間の目安
2回目は、屋外から光ファイバーを建物へ引き込む工程です。電柱から建物へケーブルを通し、必要に応じて外壁や既存配管を使って接続します。
マンションタイプSでは、宅内工事と宅外工事の2回に分かれます。建物の構造によっては外壁に穴を開ける可能性があり、光キャビネット設置時には外壁へのビス留めが発生する場合もあります。ビス留めは3か所、穴の大きさは3〜4mm程度が目安です。
屋外工事は、電柱の位置や建物の管理条件に左右されます。作業時間は1〜2時間程度が目安ですが、敷地内への立ち入りや作業車の駐車位置が決まっていないと、現場で確認に時間を取られることがあります。
立ち会いが必要なタイミングと在宅者の条件
NURO光の工事では、1回目・2回目とも立ち会いが必要になるケースが基本です。立ち会う人は、工事内容の相談ができ、ONU設置場所や配線ルートについて判断できる人が望ましいでしょう。
マンションでは建物側の設備も大きく影響します。一般的な集合住宅では、光配線方式・VDSL方式・LAN方式などにより、各戸までの実効速度の上限が変わることがあります。NURO光の場合は、タイプSとタイプLの違いが特に重要です。タイプLは40戸以上の集合住宅でNURO光導入済みの建物が対象で、工事は1回。タイプSは40戸未満の集合住宅または未導入建物が対象で、工事2回になりやすい構造です。

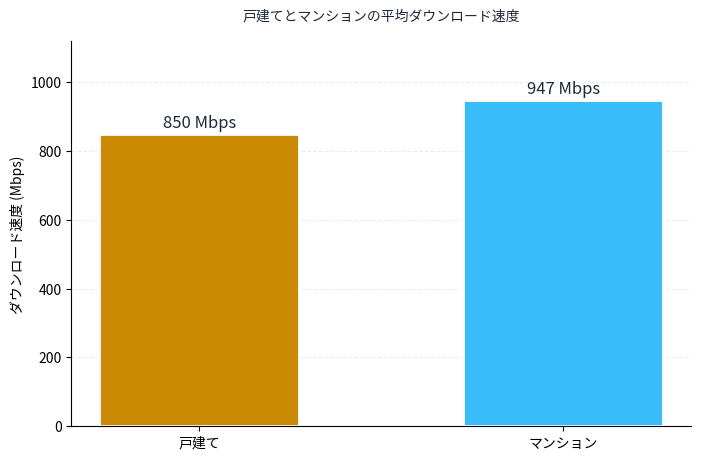

住居タイプ別の速度差も参考になります。2026年6月時点のみんそくでは、戸建ての下り平均が849.7Mbps、マンションが947.4Mbpsです。

マンションだから遅い、と単純には言えません。建物設備が整っていれば、集合住宅でも高い実測値が出ることがあります。
工事完了までの期間目安と申込から開通までのスケジュール
NURO光の開通目安は、戸建てで1〜3か月、マンションで2週間〜2か月程度です。タイプLの導入済み建物なら最短1〜2週間で進むことがあり、タイプSのように2回工事が必要なケースでは長めに見ておく必要があります。
hikariくん
NURO侍申込から開通までの標準スケジュール(戸建て1〜3か月/マンション2週間〜2か月)
Webから申込後、連絡先へ案内が届きます
工事候補日を確認し、立ち会い可能日を選びます
ONU設置場所と宅内配線を整えます
電柱から建物へ光ケーブルを引き込みます
工事完了後、機器接続で利用開始できます
戸建ては、電柱からの引き込みや敷地条件の確認が必要になるため、1〜3か月程度を見込むと現実的です。マンションは、タイプLのように導入済み設備があると短期化しやすく、タイプSでは宅内・宅外の2回工事で時間がかかることがあります。
開通工事完了日がNURO光の利用開始日です。機器を接続しなくても月額料金が発生するため、工事後すぐに使えるよう、ONU設置場所と電源の準備は先に済ませたいところです。
繁忙期(2〜4月)と通常期で変わる期間の傾向
2〜4月は引っ越しや新生活の申込が重なり、工事枠が埋まりやすい時期です。戸建てでは2〜3か月かかることもあり、マンションでも管理会社の承諾や建物設備の確認で予定が伸びる場合があります。
ここで大事なのは、「引っ越し日から逆算する」のではなく「ネットを使いたい日から逆算する」ことです。たとえば在宅勤務が始まる日、オンライン授業が始まる日、旧回線を止める予定日。この日付を基準にすると、申込の遅れが生活に与える影響を見落としにくくなります。
ネット空白期間が心配な場合は、NURO光開通まで使えるレンタルWi-Fi特典も選択肢です。最大2か月500円プランや、データ通信量完全無制限プランが用意されています。
1回目と2回目の間隔は何日空くのが一般的か
1回目と2回目の間隔は、建物条件と工事枠で変わります。1回目の宅内工事が終わった後、屋外側の引き込み準備やNTT側の工事日程が整ってから2回目に進む流れです。
間隔を短くしたい場合、申込時点で連絡がつきやすい電話番号とメールアドレスを登録し、工事候補日へ早く返答できる状態にしておくこと。管理会社への確認が必要な建物では、承諾の可否を先に聞いておくと進行が止まりにくくなります。
工事を同日にまとめられる?1日で終わらせる条件と現実解
NURO光の2回工事は、原則として別日になるケースが多いです。ただし、対象エリアや建物条件によっては、同日工事の選択肢が案内される場合があります。
hikariくん
NURO侍同日工事を希望する場合は、申込時や日程調整時に早めに伝えるのが現実的です。後から調整すると工事枠が埋まっていることがあります。
同日工事が原則できない理由(委託業者・設備の都合)
同日工事が難しい理由は、1回目と2回目で担当や作業内容が異なるためです。宅内工事はSo-net側の委託業者、宅外工事はNTT側の委託業者が関わるのが一般的で、両者の工事枠を同じ日にそろえる必要があります。
さらに、1回目の宅内工事で確認した内容をもとに、屋外側の引き込み可否や作業位置を調整するケースがあります。建物の配管、電柱の位置、外壁への施工可否が絡むため、単純に「午前と午後で終わらせる」とは言い切れません。
同日工事オプションが選べる対象エリアと条件
同日工事は、対象エリアや建物条件が合う場合に選べることがあります。希望する場合は、申込時点または工事日程の案内時に「同日で進められるか」を確認する流れになります。
同日工事が選べても、時間帯を細かく指定できるとは限りません。午前に宅内、午後に宅外のように進む場合でも、作業の前後待ちを含めて1日空けるつもりで予定を組む方が現実的です。
同日にできない場合の負担軽減策
同日にできない場合は、2回分の立ち会いをどう分担するかが鍵になります。
- 共働き世帯
-
1回目は設置場所を決められる人、2回目は建物周りを案内できる人で分担すると負担を減らせます
- 賃貸マンション
-
管理会社への承諾確認を先に済ませると、当日の判断待ちを避けやすくなります
- 引っ越し前
-
旧回線をNURO光開通後に解約すると、ネット空白期間を作りにくくなります
家族や代理人で立ち会う場合でも、ONUの設置場所、外壁施工の可否、駐車スペースの有無は事前に共有しておく必要があります。工事当日に確認できる人がいないと、その場で作業が進まないことがあります。

次に確認したい判断材料以下の記事も参考にしてください。

立ち会いは2回とも必要?在宅者の条件と当日の準備
NURO光の2回工事では、1回目・2回目とも立ち会いが必要になると考えて準備するのが安全です。特にタイプSでは、宅内工事と宅外工事のそれぞれで立ち会いが必要です。
hikariくん
NURO侍立ち会い者は「家にいる人」ではなく、設置場所や工事可否を判断できる人にしておくと当日停止を防げます。
1回目・2回目それぞれの立ち会い要否
1回目は室内作業があるため、立ち会いが必要です。ONU設置場所、宅内配線、電源位置をその場で決める必要があります。
2回目は屋外中心ですが、敷地内への立ち入り、外壁施工、配管利用の確認が発生する場合があります。賃貸では、管理会社や大家の承諾条件と食い違うと作業が止まりやすくなります。
契約者本人以外でも立ち会える条件(家族・代理人)
契約者本人以外でも、家族や代理人が立ち会えるケースがあります。ただし、工事内容を聞いて判断できることが前提です。
たとえば、外壁にビス留めが必要と言われたとき、代理人が「分かりません」と答えると、作業はそこで止まる可能性があります。設置場所や施工可否を事前にメモで共有しておくと、代理人でも対応しやすくなります。
当日までに準備しておくチェックリスト
- 管理会社・大家の承諾を取る
- 外壁穴あけやビス留め可否を確認する
- ONUの設置場所を決める
- 電源コンセント周辺を空ける
- 作業車の駐車位置を決める
- 立ち会い者へ判断事項を共有する
- 本人確認書類と申込情報を用意する
- 旧回線の解約日を開通後にする
賃貸で見落とされやすいのは、退去時の原状回復です。工事そのものは問題なくても、退去時に光キャビネットや配線を残してよいかは建物ごとに扱いが違います。回線撤去工事費は戸建て・マンションとも11,000円で、残置できる場合は発生しないことがあります。契約前に「残置可否」と「退去時の扱い」を聞いておくと、後から費用面で慌てにくくなります。
工事が遅い・予定が決まらないときの原因と短縮アクション
工事が遅いと感じる原因は、NURO光側だけではありません。繁忙期、電柱からの引き込み調整、管理会社の承諾待ちが重なると、工事日がなかなか確定しないことがあります。
hikariくん
NURO侍工事が遅れると、旧回線の解約や引っ越し後の在宅勤務に影響します。申込後ではなく、申込前の準備で差が出ます。
遅れる主因(繁忙期・電柱引き込み調整・管理会社承諾待ち)
2〜4月の繁忙期は、工事枠そのものが取りにくくなります。引っ越しが多い時期に申し込む場合、戸建てで2〜3か月かかることもあるため、通常期より早めの判断が必要です。
戸建てでは、電柱から建物への引き込みルートが問題になりやすいです。道路や敷地の条件、既存配管の利用可否、外壁施工の可否で調整が入ります。
マンションでは、管理会社の承諾待ちが代表的な遅延要因です。タイプL対応の導入済み建物なら短期化しやすい一方、タイプSでは宅内工事と宅外工事の両方が必要になり、承諾確認も増えます。
申込時点でできる期間短縮アクション
- 建物タイプを先に確認する — タイプLなら工事1回で済む可能性があり、タイプSなら2回工事を前提に予定を組めます。
- 管理会社への確認を前倒しする — 外壁穴あけ・ビス留め・光キャビネット設置の可否が分かると、当日の判断待ちを減らせます。
- 連絡先を一元化する — 工事日程の電話やSMSに早く反応できるため、候補日を逃しにくくなります。
- 在宅可能日を複数用意する — 1候補だけだと工事枠が合わず、次の案内まで待つことがあります。
- 駐車スペースを決めておく — 作業車の停車位置で迷うと、屋外工事の開始が遅れる場合があります。
- 旧回線は開通後に解約する — 工事遅延が起きてもネット空白期間を避けやすく、生活への影響を抑えられます。
進捗が止まったときの問い合わせ手順
進捗が止まったときは、まず工事日程の案内状況を確認します。電話・SMS・メールの見落としで候補日回答が止まっていることがあります。
次に、建物側の承諾が必要な状態かを切り分けます。管理会社で止まっているなら、契約者側から管理会社へ連絡した方が早い場合があります。電柱や屋外引き込みの調整で止まっている場合は、NURO光側からの案内を待つ必要が出ます。
通信費は毎月発生する固定費です。2026年5月時点の公式値では、月額だけを見ると戸建て2ギガ5,500円、戸建て10ギガ6,050円、マンション2ギガ3,850円、マンション10ギガ4,400円という比較になりますが、工事費・キャッシュバック・解約金0円まで含めると判断は変わります。現行プランは全プラン契約期間なし・解約金0円。途中解約時に注意すべき主役は違約金ではなく、工事費残債です。
| プラン | 24か月実質総額 | 実質月額 |
|---|---|---|
| 戸建て 2ギガ | 57,000円 | 2,375円 |
| 戸建て 10ギガ | 70,200円 | 2,925円 |
| マンション 2ギガ | 47,400円 | 1,975円 |
| マンション 10ギガ | 60,600円 | 2,525円 |
費用面まで含めるなら、戸建てはNURO公式サイトの75,000円キャッシュバック、マンションは45,000円キャッシュバックを前提に検討しやすいでしょう。受取条件はメールアドレスと支払方法の登録が中心で、不要な有料オプション加入を前提にしない点も判断材料になります。
NURO光の工事2回でよくある質問
- NURO光の工事はなぜ2回に分かれているのですか?
-
NURO光の工事が2回に分かれるのは、NTT回線設備とSo-net独自設備を使う構造で、宅内側と屋外側の作業が異なるためです。1回目はONU設置や宅内配線、2回目は電柱から建物への光ケーブル引き込みが中心になります。
すべての住居で2回とは限りません。タイプLのようにNURO光導入済み建物では、工事1回で進むことがあります。
- 1回目と2回目の工事はそれぞれ何時間くらいかかりますか?
-
1回目・2回目とも、所要時間はそれぞれ1〜2時間程度が目安です。立ち会いは原則として両方必要になるため、到着待ちも含めて余裕のある日程を確保すると安心です。
宅内工事ではONUの設置場所、宅外工事では敷地や外壁まわりの確認が発生します。判断できる人が立ち会うことが、当日停止を防ぐ近道です。
- 工事を1日でまとめてもらうことはできますか?
-
原則は別日ですが、対象エリアや建物条件によっては同日工事を選べる場合があります。希望する場合は、申込時や工事日程の調整時に早めに伝える流れになります。
同日工事が選べない場合は、家族や代理人で立ち会いを分担する方法があります。ONU設置場所、外壁施工の可否、駐車スペースの有無を事前共有しておくと進みやすくなります。
- 申込から開通までどのくらいの期間がかかりますか?
-
戸建ては1〜3か月、マンションは2週間〜2か月程度が目安です。繁忙期の2〜4月は工事枠が混みやすく、戸建てで2〜3か月かかることがあります。
マンションはタイプで体験が変わります。タイプLは導入済み建物で最短1〜2週間、タイプSは宅内工事と宅外工事の2回が必要になりやすいです。
- 工事費の実質無料はどういう仕組みですか?途中解約したらどうなりますか?
-
工事費は戸建て49,500円、マンション44,000円を24回分割し、基本工事費割賦割引により実質無料化する仕組みです。24か月以内に解約すると、工事費残債が一括請求されます。
| 住居 | 工事費 | 分割額 | 実質無料条件 | |---|---:|---|---| | 戸建て | 49,500円 | 1か月目2,074円、2〜24か月目2,062円 | 24か月目まで継続利用 | | マンション | 44,000円 | 1か月目1,841円、2〜24か月目1,833円 | 24か月目まで継続利用 |
残債は「分割工事費 × 残月数」で考えます。現行プランは全プラン契約期間なし・解約金0円のため、工事費残債と回線撤去工事費11,000円の扱いを分けて見ることが大切です。
- 賃貸マンションで工事を受けるには大家・管理会社の許可が必要ですか?
-
賃貸マンションで工事を伴う場合、大家や管理会社の許可は原則として必要です。特にタイプSは宅内工事と宅外工事があり、外壁へのビス留めや配管利用の可否を先に確認しておくと安心です。
タイプLはNURO光導入済み建物が対象で、工事1回で進むことがあります。退去時に配線や光キャビネットを残せるか、原状回復が必要かも合わせて確認しておくと、後日のトラブルを減らせます。
